PowerChina розпочинає будівництво «найбільшого у світі» проекту з накопичення енергії в акумуляторних батареях
PowerChina розпочала будівництво проекту, який, як стверджується, є найбільшим у світі проектом з електрохімічного зберігання енергії на стороні генерації.
30 червня PowerChina оголосила про офіційне початок будівництва об’єкта потужністю 1000 МВт/6000 МВт·год у банері Чайоучжун, Уланкаб, Внутрішня Монголія, яке здійснює PowerChina.
Проект реалізується за моделлю «під ключ» (EPC), що включає послуги з експлуатації та технічного обслуговування (O&M). Ділянка в Улан-Барі, що в центральній частині Внутрішньої Монголії, має середню висоту над рівнем моря 1700 метрів, а річна тривалість сонячного сяйва становить 3014 годин. Ділянка проекту має виняткові природні переваги для розвитку відновлюваної енергетики.

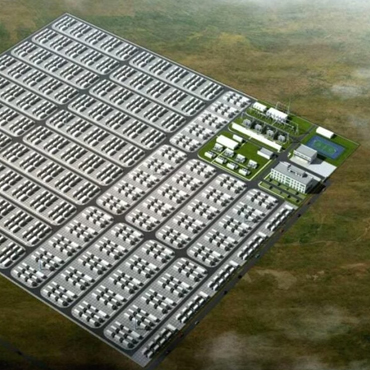

Проект передбачає будівництво електрохімічної станції спільного зберігання енергії потужністю 1000 МВт/6000 МВт·год, яка займає площу приблизно 700 му (близько 46,7 га). Основна інфраструктура включає 1200 одиниць кабін для акумуляторних батарей з літієво-залізним фосфатом (LFP) потужністю 5,016 МВт·год, чотири головні трансформатори 250 МВА з подвійним розділенням 220 кВ та нову лінію електропередачі 220 кВ, підключену до підстанції Чайоучжун 500 кВ.
Окрім передової технології накопичення енергії LFP, проект включає інтегровані системи перетворення енергії (PCS), системи підвищення напруги та системи управління енергією (EMS). Він може самостійно брати участь у регулюванні частоти мережі, згладжуванні пікових навантажень, торгівлі на ринку електроенергії та компенсації потужності, забезпечуючи такі функції, як перенесення пікових навантажень та відстеження навантажень.
Згідно з попереднім оголошенням PowerChina, загальна вартість контракту для цього проекту становить приблизно 6,282 млрд юанів (877 млн доларів США). Вона включає: вартість контракту EPC у розмірі 6,252 млрд юанів та витрати на експлуатацію та технічне обслуговування у розмірі 30 млн юанів.
Загальний термін будівництва становить 214 календарних днів, а термін експлуатації та технічного обслуговування встановлено на 20 років.
Зокрема, дані Китайської промислової асоціації джерел енергії (CIAPS) показують, що середня ціна тендеру на системи зберігання енергії в 2025 році знизилася до 0,4687 юаня/Вт·год, що на понад 20% менше, ніж у 2024 році. Суворий 214-денний термін будівництва проекту створює потенційні виклики. Якщо заходи з контролю витрат виявляться недостатніми, це може вплинути на валовий прибуток компанії.
Цей проект є важливою частиною інтегрованої стратегії Внутрішньої Монголії «Вітер – Електроенергія – Водень – Зберігання». Він допоможе автономному регіону досягти своєї мети – до 2025 року забезпечити понад 50% потужності відновлюваної енергії та поліпшити стабільність енергомережі Північного Китаю.
